Подключение газа к частному дому
Газификация частного владения проходит в ряд этапов. Провести газ на дачу можно двумя способами – подключиться к общей магистрали или установить газгольдер.
Этапы подключения газа в частный дом
Для газификации дома или дачи необходимо связаться с сотрудниками газораспределительной организации (ГРО). Они проверяют готовность объекта и разрабатывают план газоснабжения.
Порядок подключения газа к частному дому включает в себя следующие этапы:
- Подача заявления и сбор документов.
- Получение техусловий.
- Подготовка проекта.
- Выбор подрядчика и заключение договора на проведение работ.
- Проверка комиссией.
- Подсоединение приборов.
- Оформление договора с ресурсоснабжающей компанией на обслуживание.
- Получение акта о подключении.
Если дом располагается далеко от центральной газовой магистрали, на территории объекта устанавливается газгольдер. Система состоит из резервуара и труб подключения. Оборудование монтируется под землей. Топливо по трубам поступает к устройствам в доме: котлу, камину, плите и т. д.
Для бесперебойной работы индивидуальной газовой системы резервуар заполняется топливом 1–2 раза в год. Монтажом газгольдеров занимаются специализированные фирмы.
Список документов
Перечень документов для газификации частного дома:
- заявление от собственника;
- удостоверение личности;
- оригиналы и дубликаты правоустанавливающих актов на недвижимость;
- согласие владельцев соседних участков, если газовые трубы прокладываются через их территории;
- проект газоснабжения;
- технические условия на газ;
- техпаспорта на приборы;
- результат осмотра дымохода.
В процессе газификации специалисты ориентируются на условия подключения, ландшафт и рельеф участка, план дома, способы монтажа. Эти параметры отражаются в проекте.
ВАЖНО! Копия проекта хранится в архиве газовой службы на случай перепланировки жилого объекта.

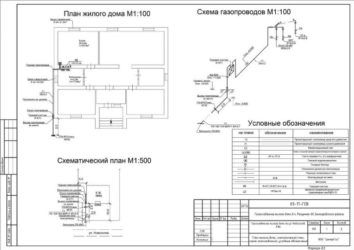

Проект системы газоснабжения
По заявке собственника недвижимости сотрудники газовой службы подготавливают проект. Он должен соответствовать правилам и нормам подключения газа к частному владению.
Срок проверки параметров составляет от двух недель до нескольких месяцев. В случае неудовлетворительного результата документация возвращается на доработку.
ВАЖНО! Проект разрабатывается для каждого домовладения, его нельзя использовать при газификации других жилых объектов даже при похожих условиях. За несоблюдение закона предусмотрена уголовная ответственность.
Получение технических условий
Согласно ПП №1314 технические условия (ТУ) не требуются, если приборы будут расходовать меньше 5 кубических метров газа в час. Этого количества хватит, чтобы обогреть дом площадью 250 квадратных метров. В других случаях необходимо получение ТУ.
Технические условия действуют в течение 2,5–5 лет. Срок зависит от сложности проекта: минимальный период отводится при модернизации оборудования, максимальный – при прокладывании новой ветки.
ВНИМАНИЕ! При передаче прав собственности технические условия становятся недействительными, поэтому новому владельцу придется заново получать ТУ. На их переоформление отводится 10 дней.
Договор с подрядчиком
Когда готов проект газификации, владелец выбирает подрядную организацию. Это может быть муниципальная служба или частная фирма с государственной лицензией.
При подписании соглашения невозможно указать точную стоимость работ. Поэтому в пункте «Оплата» прописывается, что расчет произойдет после документального одобрения комиссией и окончания работ по газификации дома.
На установку и обслуживание приборов оформляется отдельный договор.
Изменения в правилах подключения к газу частного дома
В 2013 году вышло Постановление Правительства России №1314 «Об утверждении Правил подключения (технического присоединения) объектов капитального строительства к сетям газораспределения, а также об изменении и признании утратившими силу некоторых актов Правительства Российской Федерации».
Документ регулирует деятельность газовых компаний. В нем определены сроки подключения – не более полутора лет. Согласно документу заказчик имеет право принимать участие в работах и контролировать исполнителя.
В подключении газа может быть отказано, если обнаружатся технические несоответствия. Для изменения ситуации по новым правилам собственнику необходимо обратиться в организацию, которая утвердила систему газоснабжения в этом регионе. На рассмотрение заявления отводится месяц.
При отрицательном решении предлагается проект подключения за собственный счет с техническими условиями. Стоимость таких работ высокая, но гражданин становится собственником газовой ветки, и за будущие подключения к ней ему полагается плата.
СОВЕТ! Газификация частного дома – процедура дорогостоящая, поэтому для разных категорий граждан предусмотрены льготы. О размере субсидии можно узнать, обратившись в местную администрацию.
Источник: https://ozhkh.ru/chastnyj-dom/podklyuchenie-gaza
Газификация частного дома. Пошаговая инструкция
08.02.2011
Газ / Газификация и газоснабжение
Какой выбрать источник теплоснабжения для частного дома? Вариантов, на первый взгляд, много. Дрова, топливные гранулы — пеллеты, уголь, дизтопливо, электричество, газ природный и газ сжиженный. Однако при ближайшем рассмотрении, оказывается, что выбора на самом деле нет. Лучше магистрального (природного, сетевого) газа, по крайней мере, в условиях европейской части России, ничего нет. Дёшев, удобен, знаком всем с детства.
Но вот один, но очень большой минус — газа может просто не быть в нужном вам месте. И даже если он есть где-то рядом, провести трубу к дому далеко не простая задача. Как это сделать? Мы публикуем пошаговую инструкцию от профессионалов отрасли.
Газификация частного дома. Процесс в целом
В первую очередь, вам необходимо выяснить, кто является собственником газопровода (как правило, это местный регионгаз), встреча с которым и определит вероятность врезки в его газопровод.
Если вы получили позитивный ответ от него, то следующей инстанцией станет организация, которая выполнит и изготовит проект подключения именно вашего дома к данному газопроводу.
Уже с готовым согласованным в регионгазе проектом вы направляетесь в монтажную организацию, которая возьмет на себя решение всех связанных с установкой газопровода проблем. Она же является ответственной по сдаче в эксплуатацию данного участка газопровода, поэтому она обязательно должна иметь лицензию (а с 2010г должна быть зарегистрированна в СРО) на проведение данного типа работ.
Все расчеты с монтажной организацией предпочтительно осуществлять только после того, как участок буден сдан контролирующим органам Ростехнадзора или местного регионгаза.
Когда все вышеперечисленные инстанции пройдены, а все этапы работ проделаны, вы можете пользоваться газом в своих целях и по своему усмотрению.
Теперь рассмотрим подробнее, с чего начать газификацию дома и что для этого вам еще может понадобиться.
Газификация частного дома. Необходимая документация
К документации относятся различные акты и документы, которые подкрепляют ваше право на собственность дома и земельного участка, разрешение на газификацию дома и т.д.
Оформление актов можно разделить на два этапа:
первый этап, это оформление актов, которые нужно оформить до начала работ по прокладке газопровода к вашему дому
второй этап, это акты, которые оформляются в процессе работы, а именно:
- разрешение главы архитектурно-планировочного управления (АПУ) на газификацию личного дома;
- копия технического паспорта бюро инвентаризации (БТИ) на частный дом;
- топографическая съемка участка с видом самого личного дома и газифицируемых сооружений на участке в масштабе 1:500 с нанесенными коммуникациями и газопроводом, заверенная в местной службе газа;
- письменное разрешение от соседей на подключение к газопроводу, если он проложен по их участкам (однако, как правило, такое разрешение необходимо получать в местном регионгазе, так как именно он в большинстве случаев является собственником газопровода);
- документы на газовое оборудование, которое будет установлено в доме (сертификат соответствия, разрешение на использование данного оборудования, договор на дальнейшее обслуживание данного оборудования);
- акт обследования дымоходов службой (в Украине — МЧС, пожарный инспектор).
Газификация частного дома. Получение техусловий и проектирование
Для получения технических условий (техусловий, ТУ) на газификацию вы должны посетить местный регионгаз.
ам вам нужно будет необходимо предоставить технический паспорт БТИ на домовладение, свои паспортные данные и номер идентификационного кода, а также написать заявление на получение технических условий на газификацию своего дома.
Примечание: данная услуга является платной, а сами технические условия вы можете дожидаться от 14 до 30 календарных дней.
После получения технических условий в регионгазе вам необходимо выполнить проект газификации, для этого необходимо выбрать проектную организацию. Их на сегодняшний день — множество.
Внимание! При обращении в ту или иную организацию или проектный институт обязательно проверить наличие лицензии (сейчас — членство этой организации в саморегулируемой организации, СРО) на выполнение данного типа работ.
Разница стоимости услуг по проектированию порой достигает от 10 до 50 тысяч рублей. Но будет лучше, если вы сразу узнаете в регионгазе, какую проектную компанию они порекомендуют, проблем потом будет меньше.
Если вам требуется выезд на дом инженера – проектировщика, для осуществления всех нужных замеров, то обратите внимание, чтобы этот пункт был оговорен в договоре. Именно с проектировщиком вы согласовываете выбор газовых приборов в доме и их тип.
Когда проект на газификацию будет готов, ответственное лицо (проектировщик) должен будет в обязательном порядке согласовать его с техническим отделом регионгаза.
Не выбирайте проектную организацию которая согласование проектов перекладывает на Ваши плечи. Данная процедура может занять от 10 до 14 календарных дней.
Выполнив действия, описанные выше, вы сможете произвести расчеты и составить смету всех работ согласно проектной документации. Далее вы оформляете договор на ведение технического надзора и предоставляете акт обследования дымоходов ВДПО, (в Украине-МЧС, пожарный инспектор).
Газификация частного дома. Строительные работы
Когда все нужные документы подписаны и улажены все дела с регионгазом и проектной организацией, вы следуете в монтажную компанию, которая и должна будет выполнить все нужные строительные работы.
Не постесняйтесь выяснить, есть у нее лицензия (членство в СРО). Ведь именно монтажная организации будет сдавать работу технадзору регионгаза. Следовательно, регионгаз должен как минимум знать о ее существовании, о чем должна свидетельствовать запись в реестре регионгаза.
Примечание: в основном монтажные организации имеют лицензию (входят в СРО) на исполнение не только монтажных, но и работ по проектированию. Заказав и проектирование и монтаж в одной организации, вы можете сократить издержки на газификацию Вашего дома на 25-30% от совокупной суммы.
Когда вы утвердили с монтажниками сроки и стоимость, непременно подпишите с ними договор, чтобы иметь гарантии со стороны исполнителя.
В договоре необходимо прописать следующие гарантии и обязательства со стороны монтажной организации:
В процессе проведения укладки наружного и внутреннего газопровода:
при производстве строительных работ, исполнитель обязан иметь в наличии все неотложные средства пожаротушения, также защитный экран, важный для предохранения плоскости стенок от нагрева;
по проведении расчетов за произведенные работы монтажная организация передает вам исполнительно-техническую документацию;
строительно-монтажная организация обязуется вовремя осуществить все мероприятия описанные в договоре;
В процессе исполнения пуско-наладочных работ:
- разработать рациональные режимы газового оборудования, обеспечивающие экономичное применение газа;
- проинструктировать вас о правильной эксплуатации оборудования;
- при некорректной работе газового оборудования или отдельных узлов установить первопричину, зафиксировать ее в акте и остановить работы до устранения обнаруженных дефектов;
- по итогам проведения работ составить двусторонний о выполнении работ
Врезку вашего газопровода в магистральный газопровод вам необходимо будет оплатить дополнительно. Сроки проведения работа и стоимость вам определит регионгаз.
После врезки газа представители службы регионгаза открывают газовый вентиль и выполняют пробный запуск газа на приборы, проверяя, последовательно, присутствие утечек (эта услуга считается коммерческой – примерно цена такой услуги может составлять 3000 рублей).
Газификация частного дома. Пуско-наладка газового оборудования
После пуска газа вам необходимо обратиться к организации, с которой вы заключили договор на сервисное обслуживание газового оборудования. Именно она должна запустить оборудование в работу, это будет являться одним из главных условий гарантийного обслуживания вашего оборудования в течение прописанных сроков в контракте на гарантийное обслуживание.
В среднем гарантийный срок на обслуживание газового оборудования составляет от 1 года до 3 лет.
На все оборудование вам необходимо получить сертификаты, в которых должны быть указаны параметры оборудования. Это поможет вам выполнить расчеты потребности в тепле и топливе, вычислить необходимую мощность котла и другого газового оборудования для обеспечения нагревания и ГВС личного дома.
Стоит так же обратиться озаботиться получением поэтажных выкопировок всех отапливаемых помещений дома с указанием высот и площадей, количества точек забора теплой воды, ванны и др., описание вероятного применения газового котла для технологичных нужд.
Собственник личного дома все согласования вправе сделать как независимо, так и обратиться в организацию, которая берется за решением вопросов газификации дома и монтажом газопровода (проектная организация).
Газификация частного дома. Оформление исполнительно-технической документации
После выполнения монтажа газопровода, а так же всего необходимого оборудования, составляется исполнительно-техническая документация. Смонтированный газопровод принимает специальная комиссия, состоящая председателя комиссии-заказчика и членов комиссии — подрядчика и представителя регионгаза.
Срок приемки комиссией может составлять от 15 до 30 рабочих дней. Если не было сделано никаких замечаний, то представитель регионгаза, обычно технадзор, выписывает вам квитанцию технического надзора, которую вы должны будете оплатить и затем передать копию монтажной организации. В среднем оплата составляет около 1000-1500 рублей.
Необходимо обратить внимание на то, что на момент приемки должно быть, не только установлено, но и подключено все перечисленное в проектной документации оборудование. После проведения комиссии монтажная организация подготовит и передаст в регионгаз всю необходимую техническую документацию, где она и будет храниться.
На основании решения комиссии и по предоставлению регионгазу всех документов в течение 21 рабочего дня будет произведена пломбировка счетчика представителем регионгаза и заключен с вами договор на поставку газа, а также на дальнейшее обслуживание, как самого газопровода, так и газового оборудования, находящегося внутри дома.
Газификация частного дома. Инструктаж по технике безопасности
Когда описанные выше мероприятия останутся позади, вы в обязательном порядке должны будете пройти инструктаж по технике безопасности при пользовании газом.
Инструктаж вы можете пройти непосредственно в регионгазе, где вас проинструктирует инженер по ТБ (технике безопасности), после инструктажа, вы расписываетесь в журнале, который остается в регионгазе, а Вам выдадут книжку о прохождении инструктажа.
Так же вас могут проинструктировать на дому аттестованный специалист для проведения инструктажей по ТБ, во время выполнения пуско-наладочных работ газового оборудования. Вы так же, как и после инструктажа в Регионгазе, расписываетесь в журнале по технике безопасности, в последующем этот журнал будет передан в регионгаз.
Источник: Проектирование газоснабжения
Источник: https://energovopros.ru/issledovania/gazifikacija-chastnogo-doma-poshagovaja-instrukcija/
Этапы газификации дома
Основная задача газификации дома это уменьшение стоимости отопления дома за счет установки газового котла отопления. Побочная цель газификации это пользование «благами» цивилизации: газовой плитой и горячей водой, при этом экономя на топливе и/или электроэнергии.
Планируя газификацию дома нужно понимать, что эта задача связана с большой работой по сбору необходимой документации и сопряжена с не малыми финансовыми затратами.
На газификацию дома не влияет ни его конструкция, ни материал строительства, ни отделка. Под газификацию подходят любые частные дома, построенные из кирпича и дерева, отделанные по фасаду доской или сайдингом. О сайдинге на сайте https://24sd.ru/sayding/docke-sd/.
Для правильной газификации важно правильно оборудовать комнату, где будет установлен газовый котёл. Так называемую топочную комнату (ней чуть ниже).
Газификация поселка
Итак, к вашему населенному пункту, назовем его поселок, подвели или подведен магистральный газопровод. Перед вами стоит вопрос, нужно ли вам газифицировать свой дом и что вам предстоит для этого сделать. Обо всем по порядку.
- Если ваш поселок достаточно организован, и вы решили газифицировать все или большинство домов коллективно, то начать нужно с двух пунктов:
- Создать некоммерческую организацию по газификации вашего поселка;
- Заказать и согласовать проект газификации поселка.
- По этому проекту газовую магистраль проведут по поселку и определят места врезки в газопровод для каждого дома. Завершаются коллективные работы разводкой газопровода по домам поселка.
Газификация дома
Для своего дома вы должны выполнить, гораздо больший объем бумажных и подготовительных работ. А именно:
- Получение технических условий (ТУ) на газификацию построенного дома;
- Заказать, оплатить и получить проект газового ввода и газификации дома;
- Согласовать этот проект ввода и проект газификации дома;
- Купить газовое оборудование;
- Заказать проект вентиляции и отопления дома;
- Провести комплекс работ по строительству газового ввода, включая установку ДРП;
- Сбор исполнительной документации для регистрации;
- Сдать газовый ввод дома приемщику;
- Врезка газопровода областной газовой компанией;
- Пустить газ.
А теперь подробно о каждом этапе индивидуальных работ по газификации своего дома. Автономная газификация дома несколько отличается от магистральной газификации.
Получение технических условий на газификацию
Технические условия на газификацию дома являются основой для заказа проекта. Так как, газифицировать можно дома в различной степени готовности, то и список документов для получения технических условий различны.
- Получения ТУ для стоящегося дома;
- Получение ТУ для сданного дома;
- Получение ТУ для переделки газового ввода.
Подробно о каждом списке документов читать ТУТ (отдельная статья).
Проект газового ввода и газификации дома
Подробно о проекте газификации дома читайте отдельную статью сайта, перейдя по ссылке. Здесь коротко.
Договор проектирования газификации заключается на основе полученных технических условий. Сам проект газификации и проект газового ввода делается в лицензированной организации по вашему техническому заданию и общим условии газификации поселка.
План вашего дома, место ввода газа и помещение для монтажа оборудования будут указаны в техническом условии.
Совет: В технических условиях к проекту увеличьте потребляемый объем газа, как будто у вас на участке построен гостевой домик. Может пригодиться, и не нужно будет переделывать газовую врезку.
Проект газификации, конечно же, нужно согласовывать.
Согласовать проект ввода и газификации
Для Московской области. Если в поселке есть распределительный газопровод, перед согласованием вашего проекта вы должны по инвестиционному контракту передать газопровод в собственность области.
Согласовывается проект со всеми землепользователями, через территорию которых пройдет или пересечет ваш газопровод. У них оформляется ордер на земляные работы.
Регистрируется проект в филиале областной газовой компании. Для МО в Главном управлении Мособлгаза.
Проект готов и согласован, переходим к земляным работам и строительству газового ввода. Но перед этим, купим газовое оборудование.
Покупка газового оборудования
Покупать оборудование ( газовый котел, АГСВ, радиаторы отопления) лучше сразу по получению технических условий. Не всегда можно купить оборудование сразу. Часто приходится его заказывать, а это время и ожидание.
Проект вентиляции и дымоходов, отопления и системы горячего водоснабжения дома
Не забываем, про проект вентиляции дома, разводку горячей воды и проект отопления дома. Обязательно нужен проект вентиляции и устройства дымоходов. Без вентиляции и дымоходов не обойтись, так как без них не примут газовый ввод, а проект отопления и ГВС пригодится для разводки труб отопления и монтажа радиаторов.
Комплекс работ по строительству газового ввода
Комплекс работ по строительству газового ввода включает:
- Подготовка трассы (земляные работы);
- Контур заземления газового котла с актом приемки;
- Монтаж внутреннего газового оборудования;
- Заземление газового котла и газопровода;
- Врезка газопровода;
- Монтаж ГСВ и отопления;
- Оборудование и строительство котельной (топочной) в доме: монтаж дымоходов и каналов вентиляции.
По завершению сдачи вы получаете:
- Акт готовности вентиляции;
- Акт замера сопротивления защитного заземления;
- Акт замера сопротивления молниезащиты;
- Акт проведения земельных работ;
- Акт разграничения работ между районной ремонтно–эксплуатационной службой и организацией, которая будет обслуживать ваше газовое оборудование;
- Акт приемки газового ввода.
Наличие всех этих актов, позволит пустить газ в дом.
Пуск газа в дом
Перед пуском газа газопровод продувается, счетчики газа пломбируются. Осуществляется первый пуск газа. Пуск выполняет районная ремонтно-эксплуатационная служба (РЭС) и организация, с которой у вас заключен договор на обслуживание газового котла и другого газового оборудования.
https://www.youtube.com/watch?v=LCppiTGPJ88
Это все этапы газификации дома. В следующей статье сети: Проект газификации дома (ссылка ниже).
©Obotoplenii.ru
Другие статьи раздела: Газификация дома
Источник: https://obotoplenii.ru/gazifikatsiya-doma/etapy-gazifikatsii-doma
Проектирование газоснабжения частного дома: требования, состав и согласование
Отопление и нагрев воды – важные условия комфортного проживания в помещении (квартире, частном домовладении). Далеко не ко всем постройкам подведено газоснабжение. Владельцу нужно самостоятельно позаботиться о подключении газовой трубы, установке индивидуальных приборов учета. Работы проводятся специальными организациями, обслуживающими и ресурсоснабжающими.
Требования к проекту газоснабжения коттеджа
При отсутствии проекта невозможно подключение, а также начало эксплуатации. Решаемые задачи:
- безостановочная подача газа к оборудованию (котел, конвектор, котельная станция);
- соблюдение правил, норм (единые для всей страны с небольшой поправкой на климатический пояс);
- предотвращение возможных ЧП и аварий.
Проектирование газа в частном доме подразумевает соблюдение обширного перечня норм. Они отражаются в ГОСТ, СНиП, других документах. Поэтому заниматься проектировкой должны квалифицированные специалисты.
Куда обратиться?
В любом регионе присутствует большой выбор проектных компаний. Прежде, чем заключать договор на предоставление услуг, нужно убедиться в том что:
- организация является членом СРО;
- специалисты прошли соответствующую аттестацию.
Сегодня не действует правило по обязательному лицензированию проектной деятельности. Необходимо быть внимательным при выборе компании-исполнителя.
Что должно быть включено в проект?
Проектирование газоснабжения частного дома включает в себя разработку документации:
- план и разрез каждого этажа – обозначаются точки установки приборов, а также места газоразбора;
- места подключения, размещения установок;
- рекомендации;
- предписания по безопасной эксплуатации;
- документы на все оборудование.
Исходные данные
Чтобы заказать проект на газификацию частного дома потребуется перечень исходных данных:
- количество расходуемого газа в год, м3;
- требования норм к газопроводу для конкретного региона;
- место установки задвижки, а также приборов учета;
- давление в начале газопровода, МПа;
- давление в конце газопровода, МПа.
Нормы и согласования
Каждый проект по-своему уникален. Потому заниматься им должен специалист хорошо подготовленный. Требования могут отличаться в зависимости от региона, условий расположения и типа оборудования. Важно помнить: если при проектировании хотя бы одно из условий выполнено не будет, то проект проверку не пройдет и возвращается на доработку. Работники контролирующих организаций досконально все проверяют. Порой на рассмотрение и утверждение уходит более месяца.
Котельная в доме
Перечень используемого оборудования определяется не только требованиями различных правил, норм. Но также пожеланиями собственника. Чаще всего стоит выбор между котлом и конвектором. Каждый вариант имеет свои достоинства, особенности. Выбирать нужно исходя из площади дома, других факторов. Предварительно выполняется расчет мощности. Присутствуют дополнительные расходы – понадобится установить теплообменник, дымоход.
Котел или конвектор?
Проектирование газопровода в частном доме нужно начать с выбора оборудования. Котел более функционален и универсален. С его помощью можно обогреть большую площадь при достаточной мощности, он проще в управлении. В свою очередь конвектор хорошо подойдет для помещения без перегородок. Например, это может быть гараж или что-то аналогичное. Котел подойдет для многоэтажного дома. Конвектор – для небольшого одноэтажного. Принцип работы последнего несколько проще. Что делает его стоимость ниже.
Виды котлов и конвекторов
Для частного дома приобретать котлы нужно от известных и хорошо зарекомендовавших себя производителей. Чаще всего выбор стоит между следующими типам:
- одноконтурный – используется только для обогрева жилой площади;
- двухконтурный – позволяет не только снабжать дом теплом, но и обеспечивать горячее водоснабжение.
Второй тип на порядок дороже одноконтурного. Выбирать определенный нужно исходя из потребностей собственника. Конвекторы делятся на категории в зависимости от материала, из которого изготовлен теплообменник:
Стальные более доступны по своей цене. Но срок службы таковых на порядок меньше, чем чугунных.
Расчет мощности и дополнительное оборудование
Расчет для стандартного проекта (при высоте от пола до потолка не более 300 см) прост, выполняется в два действия:
MK = S*YMK/10,
- MK – площадь по мощности, кВт;
- S – отапливаемая квадратура;
- YMK – обозначает удельную мощность (на 10 м2).
Параметр YMK определяется исходя из данных климатического пояса:
- юг РФ – 700-900 Вт;
- средняя полоса – 1000-1200 Вт;
- Подмосковье – 1200-1500 Вт;
- северные регионы – 1500-2000 Вт.
Важно помнить, что таковой расчет применяется лишь для одноконтурных котлов. Если присутствует необходимость нагрева воды для бытовых нужд – необходим запас мощности 25% от полученного результата (либо больше – по возможности). Для конвектора вычисление мощности будет отличаться:
объем помещения × 0.04 = рекомендуемая тепловая мощность
0.04 – это 40 Вт на 1 м3 отапливаемой площади. Помимо котла или конвектора понадобится и дополнительное оборудование. Это теплообменники, дымоходы и расширительные баки (если система двухконтурная). В каждом случае расчет индивидуален.
Подключение к магистральному газопроводу
Газопровод бывает различных типов – в зависимости от глубины расположения, иных факторов. В зависимости от его характеристик будет отличаться режим подключения, сложность процедуры. Как следствие – стоимость. Различаются они по давлению – но в частные дома подается только газ низкого давления. Газопровод делится на категории по способу размещения:
- надземный и подземный;
- наружный и внутренний.
Монтаж каждой разновидности имеет отличия. Причем в большинстве случаев на участке и внутри дома проект будет комбинированный. Часть трубы прокладывается по поверхности земли или вдоль дома. Ещё часть – под землей, внутри домовладения. Газификация – процесс сложный. Важно правильно спланировать все без исключения этапы.
Как вводится труба в дом?
Отдельного внимания заслуживает ввод в здание трубы. Все монтажные и наладочные работы должна выполнять лицензированная организация. С таковой обязательно заключается специальный договор. Для ввода трубы в дом требуется сделать отверстие в наружной стене. Но не допускается её размещение в фундаменте.
Само отверстие снабжается специальной стальной гильзой. Она выступает в качестве дополнительной защиты магистрали. Например, если стена просядет – труба не будет повреждена. После установки гильзы в дом вводят трубу. Подключается стояк, внутренний газопровод. Стояк располагается в соответствии с нормами:
- вертикально под небольшим наклоном (3-50);
- расстояние от стены – не менее 15 см;
- обязательна фиксация специальными крючками.
Пуско-наладочные работы
Обычно через 7-14 дней после заключения соглашения с обслуживающими организациями работники эксплуатационной службы выезжают на место выполнения работ. После всех процедур по укладке трубы, подключения, врезки газ поступает до цокольного ввода. Следующий шаг – голубое топливо подается к приборам. Пусконаладочные работы выполняет лицензированная компания. Предварительно с таковой должен быть составлен договор.
Заказать подключение возможно не всегда и не во все дома. Причины тому могут быть различные. Нередко исчерпан лимит подключения на определенном участке. Если возникают сложности с контролирующими органами – следует взять на вооружение нормативную документацию. После подключения заказчик получает на руки акт выполненных работ. В нем необходимо будет проставить подпись.
Цена на подключение может существенно отличаться не только в зависимости от условий, но и от региона:
- соглашение об обходе – от 1 до 7 тыс. рублей;
- договор врезки – от 5 до 50 тыс. рублей.
Сам процесс подготовки документов занимает некоторое время – обычно не меньше 2-3 недель. Образец соглашения можно найти в интернете и ознакомиться с ним. Желательно это сделать. Нередко проблемы у потребителя возникают из-за незнания собственных прав, обязанностей и условий контракта с ресурсоснабжающей организацией.
Автономная газификация частного дома
Все больше собственников частных домов решают купить оборудование для автономной газификации. Используется для этого газгольдер. Имеется норма его объема в зависимости от потребностей частного дома, дачи.
Устройство системы газоснабжения газгольдером
Работа подобной системы максимально проста. В качестве примера можно привести обычную плиту, которая подключена к газовому баллону. Топливо — смесь (бутан, пропан). Обозначается она как СУГ. Аббревиатура расшифровывается просто — сжиженный углеводородный газ. Автономное снабжение топливом реализуется по простой схеме. В которую входит:
- емкость для хранения;
- устройство для управления;
- магистрали для транспортировки;
- испаритель – он же регулятор давления.
Схема максимально проста. Приобретается сам газгольдер, представляющий собой специальную емкость.
Какие бывают?
Виды оборудования можно разделить на категории:
Для дачных участков и частных домов решением будет подземный вариант. Это позволит сэкономить свободное место на участке. В продаже представлены устройства постоянного или переменного объема. В быту применяется только первый тип. Стандартное давление будет составлять 16 атмосфер. Наземный резервуар проще в установке. Но могут возникнуть сложности с его эксплуатацией.
Монтаж автономного газопровода
Использование подобной схемы снабжения имеет особенности устройства:
- при соблюдении следующих правил не требуется согласие контролирующих организаций:
- объем – менее 10 000 литров;
- требования СНиП и других нормативов соблюдены на 100%;
- суммарная мощность оборудования – менее 100 кВт;
- требования к размещению газгольдера:
- от границы участка – не менее 2 м;
- до хозяйственных помещений – 8 м;
- до жилой постройки – не меньше 10 м;
- запрещается использование обвязки, расположенной на открытом воздухе.
Компоненты АГ:
- резервуар;
- контролер давления;
- сборник конденсата;
- магистраль;
- защита.
Экономия газа
Стоимость голубого топлива с каждым годом неуклонно растет. Многие собственники добиваются экономии следующими методами:
- для экономии горячей воды нужно использовать не ванну, а душ – так будет меньше расход на обогрев (требуется меньше жидкости);
- установка двухконтурного бойлера;
- теплоизоляция – за счет сохранения тепла в доме не потребуется тратить много топлива;
- установка окон с двойными стеклопакетами – это снизит выдувание тепла из помещения;
- важно уделить внимание разводке труб – правильно выполненная позволит снизить потребление на 10-15%;
- монтаж управляемого отопления – регулировка температуры в ручном режиме;
- установка счетчика.
Правильный подбор отопительного оборудования влияет не только на безопасность. Но и на расход голубого топлива. Если установить маломощный котел, то расход уменьшится. В то же время будет невозможно поддерживать комфортную температуру. Если котел будет слишком мощный – увеличится расход. Важно правильно подойти к проектировке. Поэтому важно, чтобы таковой занимался грамотный сотрудник. Неправильно спроектированная разводка отопительных труб и неверно подобранное оборудование приводят к серьезным убыткам.
Заключение
Проект газификации дома самостоятельно оформить при отсутствии нужных знаний, навыков и опыта просто невозможно. Но к выбору организации для заказа плана важно подходить с осторожностью. Удобное решение – обратиться по рекомендации. Позволит избежать обмана самостоятельная теоретическая подготовка. Знание норм и правил позволит контролировать правильность работ. Важно уделять внимание мелочам.
Рекомендуем посмотреть наши проекты домов
Источник: https://www.project-home.ru/blog/individualnoe-proektirovanie-gazosnabzheniya-chastnogo-doma
Проект газификации частного дома
Почему газификацию жилья необходимо начинать с проекта?
Состав и работа над проектом
Проект газификации частного дома является одним из первых этапов газификации жилья, но до этого необходимо получение технических условий (ТУ) на газоснабжение. Такой документ будет состоять из пояснительной записки и чертежей, которые обязательно содержат:
- расстановку газового оборудования;
- трассировку газопроводов по улице и в доме;
- расположение дымовых и вентиляционных каналов;
- некоторые детали, уточнения и др.
Проект для частного дома требует правильный подход
Работа над проектом газификации жилья потребует от одной до трех недель. Для экономии времени начинать его выполнение можно параллельно с подготовкой технических условий.
Для этого надо высказать свои пожелания инженеру-проектировщику, как расположить котел, газовую плиту и газопроводы, на основании чего он подготовит предварительные плановые решения и согласует их с владельцем дома. Пример типового проекта газификации частного дома можно посмотреть в проектной организации и фирмах, занимающихся подобными работами.
По получении технических условий они вместе с ПСД сдаются на согласование в газораспределительную организацию, на что может потребоваться 3-6 недель. Таким образом, общее время, чтобы получить технические условия, выполнить и согласовать проект может составить два-три месяца.
Без ТУ нет ПСД
ТУ — технические условия. ПСД — Проектно-сметная документация. Статус технических условий на газификацию дома очень высок: он являются специальным документом, который выдается газораспределительной или подобной ей организацией. Получение этого документа дает право начать работы над планом газификации с учетом всех особенностей строения и местности.
В технических условиях указывается (содержится):
- местонахождение дома;
- данные собственника (свидетельство на землю и дом или разрешение на строительство);
- характеристики газопровода подключения;
- потребность в газе для дома;
- документ проверки дымовой трубы и вентканалов;
- сведения по устанавливаемому оборудованию (котел, счетчик и т. д.).
Если площадь дома больше 300 кв. м, то чтобы получить ТУ на него, надо указанные документы дополнить теплотехническим расчетом, выполненным проектным учреждением, для определения годовой потребности в газе. Технические условия обычно готовятся в течение 2-5 недель. Конечно, стоимость газификации частного дома (дачи) большой площади будет соответственно выше.
Зачем нужен проект газификации частного дома
Все, что связано с газопроводами и газовым оборудованием (строительство, модернизация, ремонт и пр.), не могут выполняться без ПСД согласно нормативному документу СП 62.13330.2011, п. 4.15.
Над проектом газификации может работать лишь специализированное учреждение, которое обладает свидетельством, подтверждающим его членство в СРО, и допуском на этот вид работ.
В практическом плане ПСД газоснабжения нужна для:
- правильного выбора газового оборудования;
- обеспечение безопасных условий в помещении, где будет устанавливаться газовое оборудование;
- его согласования в соответствующих инстанциях для узаконения;
- точного подсчета затрат на газификацию дома и пр.
Но необходимо помнить, что технические условия и проект газоснабжения имеют срок давности, который в зависимости от региона может изменяться. Если за это время газопровод не подведен и не подключен к сети, то надо вновь получать ТУ и делать новую ПСД.
Сколько стоит проект газификации частного дома
Стоимость проекта газоснабжения частного дома во многом зависит от места подключения к питающему газопроводу. Если эта точка выведена к фасаду жилья, то такая ситуация является стандартной и цена за проект в зависимости от региона будет также нормированной. Для Санкт-Петербурга это, например, это составляет 20-38 тыс. руб., а для Саратова дешевле – 8-16 тыс. руб. в зависимости от необходимых технических решений.
Если точка подключения газопровода у дома отсутствует, то это еще не значит, что к участку газопровод вообще не подведен. Его наличие обычно подтверждает газовый шкафной регуляторный пункт (шкаф желтого или синего цвета).
Может так случиться, что газопровод вообще не выходит на участок, но проложен где-то по улице. В обоих этих случаях процесс автономной газификации также вполне осуществим, но дело несколько усложнится, так как потребуется больше времени, средств и согласований.
У людей может возникнуть вопрос: почему стоимость проекта газификации частного дома составляет определенную сумму? Дело в том, что данная деятельность обязывает учреждение обзавестись специальными документами, но для их получения требуются определенные средства, да еще надо отчислять ежемесячно деньги на счет специальных фондов.
Также из стоимости этой работы оплачивается труд проектировщиков, приобретается оборудование, материалы, арендуются помещения, покрываются транспортные расходы и формируется прибыль организации.
Проект газификации частного дома
Источник: https://gazpromoff.ru/proekt-gazifikacii-chastnogo-doma/
